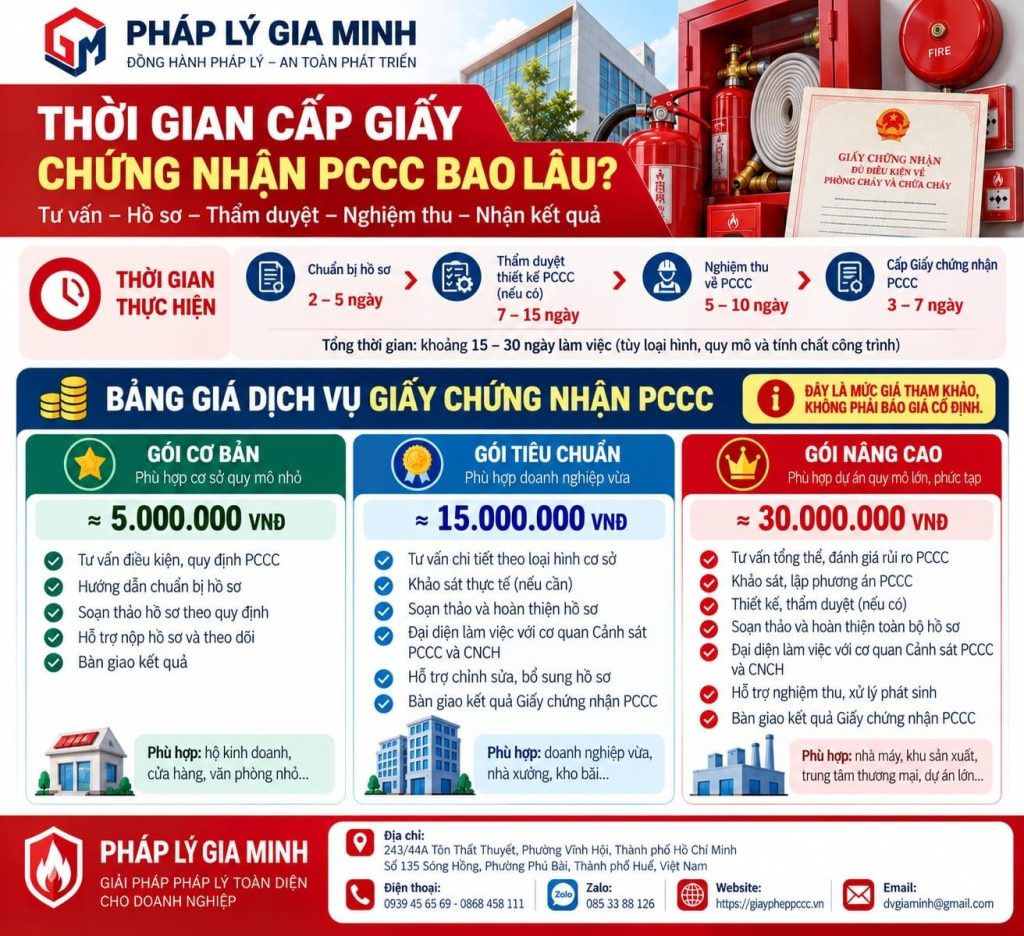

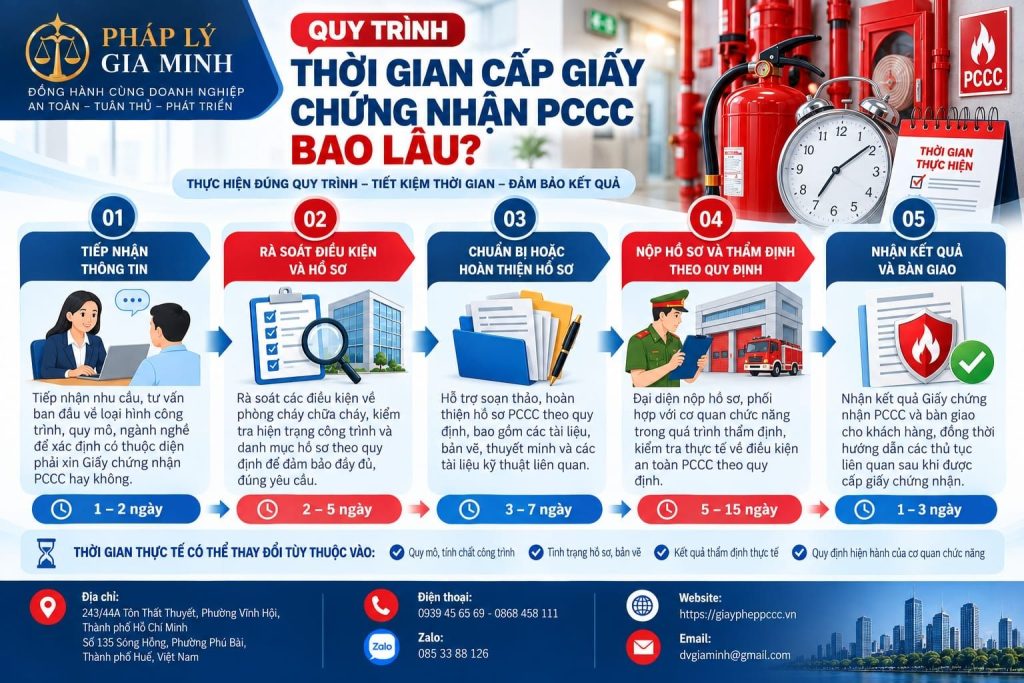

Thời gian cấp giấy chứng nhận PCCC bao lâu? phụ thuộc rất lớn vào mức độ sẵn sàng của cơ sở trước khi nộp hồ sơ. Một bộ giấy tờ đầy đủ nhưng công trình còn thiếu hạng mục PCCC vẫn có thể kéo dài tiến độ, trong khi cơ sở được kiểm tra và khắc phục sớm sẽ chủ động hơn nhiều. Vì vậy, khi dự kiến thời gian thực hiện, cần tính cả giai đoạn khảo sát và hoàn thiện hiện trạng chứ không chỉ thời gian xử lý hồ sơ.
Thời gian cấp giấy chứng nhận PCCC bao lâu? Phải tách “thời gian xử lý hồ sơ” và “thời gian hoàn thiện cơ sở”
Khi hỏi “làm giấy chứng nhận PCCC mất bao lâu?”, nhiều doanh nghiệp thường mong muốn nhận được một con số cụ thể như 5 ngày, 10 ngày hoặc 15 ngày. Tuy nhiên, cách tính như vậy chỉ phản ánh một phần của toàn bộ quá trình.
Trong thực tế, doanh nghiệp phải tách ít nhất hai khoảng thời gian: thời gian chuẩn bị, hoàn thiện điều kiện thực tế tại cơ sở và thời gian cơ quan có thẩm quyền xử lý một thủ tục hành chính cụ thể. Nếu công trình chưa đạt yêu cầu, thời gian cải tạo có thể dài hơn rất nhiều thời hạn xử lý hồ sơ của cơ quan nhà nước.
Vì sao thời hạn hành chính không phản ánh toàn bộ tiến độ?
Thời hạn hành chính thường chỉ bắt đầu khi cơ quan có thẩm quyền đã nhận đủ hồ sơ hợp lệ. Trong khi đó, trước ngày nộp hồ sơ, doanh nghiệp có thể đã phải trải qua nhiều bước như khảo sát mặt bằng, đo hiện trạng, lập bản vẽ, điều chỉnh thiết kế, mua thiết bị và thi công hệ thống.
Ví dụ, đối với một số công trình thuộc thẩm quyền thẩm định thiết kế PCCC của cơ quan Công an, thời hạn thẩm định theo hướng dẫn hiện hành có thể không quá 6 ngày làm việc đối với nhóm công trình thông thường thuộc phạm vi tương ứng. Nhưng 6 ngày này không bao gồm vài tuần doanh nghiệp phải dùng để lập hồ sơ kỹ thuật hoặc sửa công trình trước khi hồ sơ đủ điều kiện nộp.
Cơ sở đạt sẵn điều kiện sẽ nhanh hơn cơ sở phải cải tạo
Hai doanh nghiệp cùng kinh doanh nhà hàng nhưng tiến độ thực hiện PCCC có thể khác nhau hoàn toàn.
Cơ sở thứ nhất thuê mặt bằng trong một công trình đã được thiết kế, bố trí lối thoát, hệ thống báo cháy và các hạng mục kỹ thuật phù hợp. Doanh nghiệp chủ yếu phải rà soát và hoàn thiện hồ sơ.
Cơ sở thứ hai thuê nhà phố đã cải tạo nhiều lần, cầu thang nhỏ, có khu bếp sử dụng nguồn nhiệt lớn, lối thoát bị chia cắt và hệ thống điện cũ. Trong trường hợp này, phần xử lý hiện trạng mới là yếu tố quyết định tiến độ.
Thời gian làm bản vẽ thường bị bỏ quên khi lập kế hoạch
Không ít doanh nghiệp tính tiến độ từ ngày dự kiến nộp hồ sơ mà quên thời gian khảo sát và lập bản vẽ.
Nếu công trình còn đầy đủ bản vẽ kiến trúc, mặt bằng thực tế ít thay đổi thì quá trình này tương đối thuận lợi. Ngược lại, nếu công trình đã cải tạo nhiều lần, không còn hồ sơ cũ hoặc bản vẽ không đúng hiện trạng thì phải đo vẽ lại.
Với công trình lớn, bản vẽ còn phải phối hợp giữa kiến trúc, điện, cấp thoát nước và hệ thống PCCC. Đây có thể là một trong những giai đoạn mất nhiều thời gian nhất trước khi hồ sơ được nộp.
Hồ sơ bổ sung có thể kéo dài lịch khai trương
Một trong những sai lầm thường gặp là lấy ngày dự kiến hết thời hạn giải quyết hồ sơ làm ngày khai trương.
Nếu hồ sơ bị yêu cầu chỉnh sửa hoặc công trình chưa đạt khi kiểm tra thực tế, lịch dự kiến có thể phải thay đổi.
Doanh nghiệp nên dành một khoảng thời gian dự phòng giữa ngày dự kiến hoàn thành thủ tục PCCC và ngày chính thức đưa cơ sở vào hoạt động.
Một dự án PCCC thực tế gồm những mốc thời gian nào?
Thay vì hỏi một câu “mất bao nhiêu ngày?”, doanh nghiệp nên chia dự án thành từng giai đoạn. Cách này giúp kiểm soát được phần nào do doanh nghiệp chủ động và phần nào phụ thuộc thủ tục hành chính.
Thời gian khảo sát
Khảo sát là bước xác định hiện trạng thực tế của công trình.
Đơn vị thực hiện cần ghi nhận công năng từng khu vực, diện tích, số tầng, chiều cao, lối thoát, cầu thang, hệ thống điện, nguồn nhiệt, kho hàng, phương tiện PCCC và các hệ thống đã lắp đặt.
Nếu bỏ qua bước này, toàn bộ tiến độ sau đó có nguy cơ phải làm lại.
Thời gian lập hồ sơ
Sau khảo sát mới có đủ dữ liệu để xác định công trình thuộc trường hợp nào và cần chuẩn bị tài liệu gì.
Giai đoạn này có thể bao gồm lập bản vẽ, hoàn thiện thuyết minh, tập hợp hồ sơ pháp lý và chuẩn hóa tài liệu theo yêu cầu của thủ tục cụ thể.
Thời gian thi công hoặc cải tạo
Nếu khảo sát phát hiện cơ sở chưa đáp ứng yêu cầu, doanh nghiệp phải dành thời gian để thi công.
Các hạng mục như hệ thống báo cháy, hệ thống chữa cháy, lối thoát, cửa, nguồn nước hoặc hệ thống điện thường không thể hoàn thành chỉ bằng việc bổ sung giấy tờ.
Thời gian nộp và xử lý hồ sơ
Đây là giai đoạn thường được doanh nghiệp gọi chung là “thời gian cấp giấy PCCC”.
Tuy nhiên, phải xác định chính xác đang nói đến thẩm định thiết kế, kiểm tra nghiệm thu hay một thủ tục khác.
Theo hướng dẫn của Cục Cảnh sát PCCC và CNCH áp dụng từ 01/07/2025, đối với các công trình thuộc nhóm thông thường trong phạm vi cơ quan Công an thẩm định, thời hạn thẩm định thiết kế có thể là không quá 6 ngày làm việc kể từ khi nhận đủ hồ sơ hợp lệ. Đối với một số dự án quan trọng quốc gia hoặc dự án nhóm A, thời hạn có thể lên tới 10 ngày theo nhóm tương ứng.
Thời gian khắc phục sau kiểm tra nếu có
Đối với công trình thuộc diện kiểm tra công tác nghiệm thu PCCC, cơ quan Công an tổ chức kiểm tra trong thời hạn 5 ngày làm việc kể từ ngày nhận đủ hồ sơ hợp lệ. Sau khi thông qua biên bản kiểm tra, thời hạn thông báo kết quả cũng là 5 ngày làm việc theo quy định được Cục Cảnh sát PCCC và CNCH hướng dẫn.
Nếu công trình không đạt yêu cầu, doanh nghiệp phải xử lý các tồn tại trước khi đạt được kết quả cuối cùng. Khoảng thời gian khắc phục này không thể xác định chung vì phụ thuộc lỗi thực tế.
Giai đoạn khảo sát PCCC mất thời gian vì phải xác định những gì?
Khảo sát không đơn thuần là đo diện tích rồi đếm số bình chữa cháy. Mục tiêu là xác định được toàn bộ cấu trúc rủi ro và tình trạng pháp lý – kỹ thuật của công trình.
Công năng
Công năng là dữ liệu đầu tiên phải xác định.
Văn phòng, nhà hàng, kho, xưởng, khách sạn hay trung tâm thương mại đều có đặc điểm sử dụng khác nhau. Ngay trong cùng một công trình cũng có thể tồn tại nhiều công năng.
Việc cải tạo hoặc thay đổi công năng cũng có thể làm phát sinh yêu cầu thẩm định thiết kế PCCC theo pháp luật hiện hành.
Quy mô
Diện tích, tổng diện tích sàn, số tầng và chiều cao công trình ảnh hưởng trực tiếp đến việc phân loại.
Không thể chỉ dựa vào tên ngành nghề để xác định nghĩa vụ PCCC.
Hiện trạng thoát nạn
Phải kiểm tra từ vị trí người đang sử dụng công trình cho đến lối ra an toàn.
Các yếu tố cần quan sát gồm hành lang, cầu thang, cửa, vật cản, khóa cửa, biển chỉ dẫn và những khu vực có nguy cơ tập trung đông người.
Hệ thống kỹ thuật
Khảo sát cần ghi nhận hệ thống điện, báo cháy, chữa cháy, cấp nước chữa cháy và các phương tiện hiện có.
Nếu công trình đã sử dụng lâu năm, cần kiểm tra thêm tình trạng hoạt động thay vì chỉ xác nhận rằng thiết bị “có tồn tại”.
Mức độ chênh lệch giữa hồ sơ và thực tế
Đây là một trong những yếu tố quyết định tiến độ.
Nếu bản vẽ cũ và hiện trạng gần như giống nhau, doanh nghiệp có thể tiết kiệm đáng kể thời gian.
Nếu cơ sở đã chia thêm phòng, chuyển công năng hoặc thay đổi hệ thống, phải đánh giá lại trước khi lập hồ sơ mới.
Thời gian lập bản vẽ và hồ sơ kỹ thuật phụ thuộc yếu tố nào?
Không có thời gian lập bản vẽ cố định áp dụng cho mọi công trình.
Một cửa hàng nhỏ và một nhà máy nhiều khu vực có độ phức tạp hoàn toàn khác nhau.
Có sẵn bản vẽ kiến trúc hay không
Nếu chủ đầu tư còn đầy đủ bản vẽ kiến trúc dạng điện tử và hiện trạng đúng bản vẽ, việc triển khai hồ sơ thường thuận lợi.
Ngược lại, nếu chỉ có bản giấy cũ hoặc không còn tài liệu thì cần thêm bước đo lại.
Công trình đã cải tạo nhiều lần hay chưa
Công trình cải tạo nhiều lần thường có ba “phiên bản”: hồ sơ ban đầu, bản vẽ cải tạo và hiện trạng thực tế.
Đơn vị lập hồ sơ phải xác định phiên bản nào đang được sử dụng và những thay đổi nào tác động đến PCCC.
Hệ thống PCCC đơn giản hay phức tạp
Một cơ sở chỉ có các phương tiện PCCC cơ bản không thể so sánh với công trình có hệ thống báo cháy, chữa cháy tự động, bơm chữa cháy, cấp nước, hút khói và nhiều khu vực chức năng.
Hệ thống càng phức tạp thì thời gian phối hợp thiết kế và kiểm tra càng lớn.
Cần đo vẽ lại hiện trạng hay không
Đo vẽ lại không chỉ tăng thời gian khảo sát mà còn kéo theo thời gian dựng bản vẽ và đối chiếu với hồ sơ cũ.
Doanh nghiệp nên cung cấp toàn bộ tài liệu sẵn có ngay từ đầu để giảm việc làm lại.
Thời gian cải tạo cơ sở thường chiếm phần lớn tiến độ
Trong nhiều dự án, thời hạn xử lý hành chính tương đối ngắn nhưng thi công mới là phần mất nhiều tuần.
Đặc biệt, những hạng mục tác động đến kiến trúc và hệ thống kỹ thuật thường cần phối hợp nhiều nhà thầu.
Bổ sung lối thoát
Lối thoát không phải lúc nào cũng có thể bổ sung bằng cách mở thêm một cửa.
Có trường hợp phải điều chỉnh vách, cầu thang hoặc mặt bằng, dẫn đến ảnh hưởng kiến trúc và hoạt động kinh doanh.
Thi công hệ thống báo cháy
Việc thi công có thể bao gồm đầu báo, nút nhấn, chuông, tủ trung tâm, đường dây và các thiết bị liên quan.
Công trình đang hoàn thiện sẽ thuận lợi hơn công trình đã trang trí xong rồi mới bổ sung.
Thi công hệ thống chữa cháy
Đối với công trình phải có hệ thống chữa cháy, quá trình thi công có thể liên quan đường ống, máy bơm, bể nước và nhiều hạng mục kỹ thuật.
Đây là lý do doanh nghiệp nên tính PCCC ngay từ giai đoạn thiết kế mặt bằng.
Xử lý điện và nguồn nhiệt
Tủ điện, dây dẫn, thiết bị công suất lớn, bếp, lò hoặc khu vực phát sinh nhiệt cần được rà soát.
Nếu phải thay đường điện hoặc tách khu kỹ thuật, tiến độ có thể bị ảnh hưởng đáng kể.
Hoàn thiện biển báo và chỉ dẫn
Biển chỉ dẫn, đèn sự cố và các phương tiện nhận biết thường thi công nhanh hơn các hệ thống chính.
Tuy nhiên, doanh nghiệp vẫn phải hoàn thành đồng bộ trước khi kiểm tra toàn bộ công trình.
Thời gian cơ quan xử lý hồ sơ được tính từ thời điểm nào?
Đây là phần doanh nghiệp cần hiểu chính xác để tránh tính sai ngày.
Thông thường, mốc xử lý thủ tục được tính từ khi cơ quan có thẩm quyền nhận đủ hồ sơ hợp lệ theo quy định của thủ tục tương ứng.
Hồ sơ phải được tiếp nhận hợp lệ
Nộp một bộ hồ sơ chưa đồng nghĩa thời hạn giải quyết đã bắt đầu theo cách doanh nghiệp mong muốn.
Nếu hồ sơ thiếu tài liệu hoặc chưa đáp ứng yêu cầu tiếp nhận thì cần xử lý trước.
Hồ sơ thiếu chưa thể xem như hoàn thành bước nộp
Doanh nghiệp nên kiểm tra kỹ thành phần trước ngày nộp.
Một tài liệu thiếu có thể khiến toàn bộ lịch dự kiến phải dịch chuyển.
Thời gian bổ sung thuộc phần tiến độ doanh nghiệp cần dự phòng
Thời gian doanh nghiệp mất để sửa bản vẽ, xin lại giấy tờ hoặc hoàn thiện tài liệu không nên cộng vào “thời hạn xử lý” của cơ quan nhà nước.
Nhưng về quản trị dự án, đây lại là khoảng thời gian doanh nghiệp phải tính.
Cần theo dõi thông báo trên hệ thống
Nếu hồ sơ nộp trực tuyến, doanh nghiệp cần kiểm tra tài khoản và thông báo thường xuyên.
Phản hồi chậm một yêu cầu bổ sung có thể làm tiến độ kéo dài thêm nhiều ngày dù lỗi không nằm ở cơ quan xử lý.
Vì sao hai hồ sơ cùng loại nhưng tiến độ khác nhau?
Chất lượng hồ sơ ban đầu
Một bộ hồ sơ đã được kiểm tra trước khi nộp sẽ giảm nguy cơ phải sửa.
Ngược lại, hồ sơ được lập vội để “nộp trước rồi sửa sau” thường làm mất nhiều thời gian hơn.
Mức độ phù hợp của hiện trạng
Nếu hiện trạng đã đạt yêu cầu thì thủ tục chủ yếu tập trung vào giấy tờ.
Nếu hiện trạng không phù hợp, doanh nghiệp còn phải phối hợp nhà thầu và điều chỉnh công trình.
Quy mô công trình
Công trình càng lớn, số lượng bản vẽ và hệ thống kỹ thuật càng nhiều.
Việc kiểm tra và nghiệm thu cũng có nhiều nội dung hơn.
Số lần phải điều chỉnh
Mỗi lần đổi thiết kế có thể tác động sang nhiều hạng mục.
Ví dụ thay vị trí một phòng có thể kéo theo thay đổi lối thoát, đầu báo cháy, sprinkler và hệ thống điện.
Những nguyên nhân làm hồ sơ PCCC kéo dài nhiều tuần
Bản vẽ sai
Sai kích thước, sai công năng hoặc không đúng hiện trạng là những lỗi rất phổ biến.
Nếu sai từ bản vẽ nền, các bản vẽ kỹ thuật phía sau cũng có thể phải sửa theo.
Thiết bị chưa hoàn thiện
Công trình có bản vẽ nhưng hệ thống chưa thi công xong thì chưa thể coi là hoàn tất.
Đặc biệt ở giai đoạn nghiệm thu, hệ thống phải có khả năng vận hành thực tế.
Chủ đầu tư thay đổi thiết kế
Thay đổi kiến trúc giữa quá trình thực hiện PCCC thường tạo ra hiệu ứng dây chuyền.
Doanh nghiệp nên chốt mặt bằng trước khi lập hồ sơ kỹ thuật chính thức.
Hồ sơ pháp lý mặt bằng thiếu
Thiếu tài liệu liên quan đến công trình, quyền sử dụng địa điểm hoặc lịch sử xây dựng có thể khiến việc xác định tình trạng pháp lý gặp khó khăn.
Không xử lý yêu cầu bổ sung kịp thời
Một yêu cầu bổ sung đơn giản nếu bị bỏ quên một tuần cũng khiến lịch khai trương lùi một tuần.
Doanh nghiệp nên cử một người chịu trách nhiệm duy nhất theo dõi tiến độ hồ sơ.
Cải tạo mặt bằng trước hay làm hồ sơ trước để tiết kiệm thời gian?
Không nên thi công khi chưa hiểu yêu cầu
Thi công theo kinh nghiệm rồi mới kiểm tra PCCC có thể khiến doanh nghiệp phải tháo ra làm lại.
Đây là một trong những nguyên nhân khiến chi phí và tiến độ tăng mạnh.
Khảo sát nên thực hiện đầu tiên
Ngay khi đã có mặt bằng sơ bộ, nên rà soát các yêu cầu quan trọng như lối thoát, cầu thang, khu bếp, kho và các vị trí kỹ thuật.
Hồ sơ và thi công cần chạy song song có kiểm soát
Một số công việc có thể triển khai song song sau khi phương án chính đã được chốt.
Tuy nhiên không nên thi công những hạng mục quan trọng trên cơ sở bản vẽ chưa thống nhất.
Các hạng mục khó sửa phải chốt sớm
Cầu thang, lối thoát, trục kỹ thuật, bể nước, phòng bơm và đường ống âm trần là những hạng mục nên được quyết định trước.
Thiết bị nhỏ và biển báo có thể hoàn thiện ở giai đoạn sau.
Lịch mẫu triển khai PCCC cho cơ sở mới
Lịch dưới đây chỉ là cách tổ chức công việc, không phải thời hạn pháp luật áp dụng cho mọi công trình.
Tuần chuẩn bị mặt bằng
Giai đoạn đầu nên tập trung khảo sát, phân loại công năng và phát hiện các vấn đề kiến trúc có thể ảnh hưởng PCCC.
Không nên hoàn thiện nội thất quá sâu trước khi bước này kết thúc.
Giai đoạn hồ sơ kỹ thuật
Sau khi mặt bằng được chốt, tiến hành hoàn thiện bản vẽ và các tài liệu kỹ thuật tương ứng.
Các bộ môn kiến trúc, điện và PCCC cần được đối chiếu đồng thời.
Giai đoạn thi công thiết bị
Thi công theo phương án đã được thống nhất.
Nên kiểm tra từng phần ngay khi hoàn thành thay vì chờ đến cuối công trình mới nghiệm thu nội bộ.
Giai đoạn kiểm tra và hoàn thiện
Trước khi thực hiện thủ tục nghiệm thu nếu thuộc trường hợp phải thực hiện, doanh nghiệp nên kiểm tra thử hoạt động của toàn bộ hệ thống.
Theo quy định được Cục Cảnh sát PCCC và CNCH hướng dẫn, thời hạn tổ chức kiểm tra công tác nghiệm thu của cơ quan Công an là 5 ngày làm việc kể từ ngày nhận đủ hồ sơ hợp lệ; kết quả được thông báo trong thời hạn 5 ngày làm việc kể từ ngày thông qua biên bản kiểm tra.
Giai đoạn lưu trữ hồ sơ quản lý
Sau khi hoàn tất thủ tục, hồ sơ phải tiếp tục được quản lý.
Doanh nghiệp cần lưu bản vẽ, tài liệu nghiệm thu, thông tin hệ thống và lịch bảo trì để sử dụng trong suốt quá trình hoạt động.
Lịch mẫu cho cơ sở đang hoạt động nhưng hồ sơ chưa hoàn chỉnh
Kiểm kê hồ sơ hiện có
Thu thập toàn bộ giấy tờ doanh nghiệp đang giữ.
Không nên lập lại tài liệu mới ngay khi chưa kiểm tra hồ sơ cũ.
Khảo sát chênh lệch
Đối chiếu bản vẽ cũ với hiện trạng.
Ghi rõ từng thay đổi về công năng, vách ngăn, lối đi và hệ thống kỹ thuật.
Ưu tiên xử lý nguy cơ trực tiếp
Những vấn đề ảnh hưởng trực tiếp đến an toàn như lối thoát bị chặn, hệ thống điện nguy hiểm hoặc phương tiện không sử dụng được cần xử lý trước.
Không nên đợi đến khi hoàn thiện toàn bộ giấy tờ mới sửa các nguy cơ rõ ràng.
Hoàn thiện giấy tờ song song với cải tạo
Đối với các nội dung độc lập, hồ sơ và hiện trạng có thể được xử lý cùng lúc.
Cách này thường nhanh hơn làm tuần tự nhưng phải có người quản lý để bảo đảm bản vẽ cuối cùng đúng với phần đã thi công.
Làm sao rút ngắn thời gian mà không cắt giảm yêu cầu an toàn?
Chuẩn bị hồ sơ ngay từ khi chọn mặt bằng
Đây là cách tiết kiệm thời gian hiệu quả nhất.
Một mặt bằng không phù hợp có thể khiến doanh nghiệp phải chi nhiều tiền cải tạo hoặc thậm chí phải thay đổi phương án kinh doanh.
Không thay đổi thiết kế giữa chừng
Mỗi thay đổi nên được kiểm tra tác động trước khi thi công.
Việc liên tục đổi phòng, đổi cửa, đổi khu bếp hoặc đổi kho sẽ khiến bản vẽ PCCC phải sửa theo.
Chọn thiết bị đúng ngay lần đầu
Thiết bị phải phù hợp yêu cầu kỹ thuật của công trình.
Mua thiết bị trước khi có thiết kế rõ ràng có thể dẫn đến thiếu, thừa hoặc không phù hợp.
Kiểm tra nội bộ trước khi nộp
Doanh nghiệp nên lập checklist gồm hồ sơ pháp lý, bản vẽ, hệ thống kỹ thuật và hiện trạng.
Việc phát hiện lỗi trước ngày nộp luôn nhanh hơn chờ cơ quan có thẩm quyền yêu cầu bổ sung.
Có thể “xin nhanh giấy PCCC” trong vài ngày không?
Một số quảng cáo dịch vụ thường tập trung vào các cụm từ như “PCCC nhanh 3 ngày”, “ra giấy gấp” hoặc “bao đậu PCCC”. Doanh nghiệp cần hiểu rõ giới hạn của những cam kết này.
Cần phân biệt quảng cáo dịch vụ với thời hạn pháp luật
Thời hạn của một thủ tục hành chính được xác định theo quy định pháp luật, không phải theo cam kết thương mại của đơn vị dịch vụ.
Ví dụ, hướng dẫn hiện hành của Cục Cảnh sát PCCC và CNCH nêu thời hạn thẩm định thiết kế đối với một số công trình là không quá 6 ngày làm việc kể từ ngày nhận đủ hồ sơ hợp lệ; kiểm tra nghiệm thu được tổ chức trong 5 ngày làm việc kể từ thời điểm nhận đủ hồ sơ hợp lệ.
Không thể bỏ qua hạng mục kỹ thuật bắt buộc
Nếu công trình cần hệ thống báo cháy, chữa cháy hoặc giải pháp thoát nạn thì những hạng mục này vẫn phải được xử lý.
Không có thủ tục hành chính nào thay thế được một lối thoát đang bị bịt kín hoặc hệ thống chưa hoạt động.
Hồ sơ hợp lệ không thay thế điều kiện thực tế
Một bộ hồ sơ đẹp chỉ cho thấy doanh nghiệp có tài liệu.
Khi thủ tục có kiểm tra nghiệm thu, hệ thống còn được kiểm tra, thử nghiệm về tình trạng hoạt động thực tế.
Nên lập tiến độ theo từng giai đoạn thay vì kỳ vọng một mốc duy nhất
Một kế hoạch thực tế nên có ngày khảo sát, ngày chốt thiết kế, ngày hoàn thành thi công, ngày dự kiến nộp và khoảng thời gian dự phòng.
Cách này giúp doanh nghiệp kiểm soát tốt hơn việc khai trương.
Checklist kiểm soát tiến độ hồ sơ PCCC
Ngày hoàn thành khảo sát
Ghi rõ ngày khảo sát và người chịu trách nhiệm xác nhận hiện trạng.
Sau mốc này, nếu mặt bằng thay đổi phải cập nhật lại.
Ngày chốt bản vẽ
Đây là mốc cần được chủ đầu tư, đơn vị thiết kế và nhà thầu thống nhất.
Không nên cho nhiều phiên bản bản vẽ cùng được sử dụng trên công trường.
Ngày hoàn tất thi công
Cần tách ngày “thi công xong” và ngày “kiểm tra vận hành đạt”.
Một hệ thống vừa lắp xong nhưng chưa chạy thử chưa nên coi là hoàn thành.
Ngày nộp hồ sơ
Lưu mã hồ sơ, ngày tiếp nhận và người phụ trách theo dõi.
Nếu nộp trực tuyến cần kiểm tra thông báo thường xuyên.
Ngày dự phòng cho việc bổ sung
Không nên xếp khai trương đúng ngày dự kiến nhận kết quả.
Hãy dành khoảng dự phòng cho trường hợp phải sửa tài liệu hoặc xử lý hạng mục kỹ thuật.
Câu hỏi thường gặp về thời gian làm giấy chứng nhận PCCC
Hồ sơ bổ sung có làm tính lại thời gian không?
Cần xem tính chất yêu cầu bổ sung và quy trình của thủ tục cụ thể.
Điểm quan trọng là thời hạn xử lý chính thức thường gắn với điều kiện cơ quan có thẩm quyền nhận đủ hồ sơ hợp lệ. Vì vậy, thời gian doanh nghiệp sửa hoặc hoàn thiện hồ sơ phải được dự phòng riêng.
Công trình nhỏ có xử lý nhanh hơn không?
Không thể mặc định công trình nhỏ sẽ được giải quyết nhanh hơn thời hạn pháp luật.
Tuy nhiên, về tiến độ chuẩn bị thực tế, công trình đơn giản, ít hệ thống và ít hạng mục phải sửa thường mất ít thời gian hơn.
Trước hết vẫn phải xác định công trình có thuộc diện thực hiện thủ tục tương ứng hay không.
Có thể khai trương trong lúc chờ hoàn tất thủ tục không?
Không nên xác định quyền đưa công trình vào sử dụng chỉ dựa trên việc “đã nộp hồ sơ”.
Đối với công trình thuộc diện phải kiểm tra công tác nghiệm thu PCCC, cần thực hiện đúng yêu cầu nghiệm thu và điều kiện đưa công trình vào sử dụng theo pháp luật áp dụng.
Do đó, lịch khai trương nên được lập sau khi đã xác định chính xác nghĩa vụ PCCC của công trình.
Làm lại hồ sơ cũ mất bao lâu?
Không có thời gian cố định.
Nếu hồ sơ cũ còn đầy đủ và hiện trạng ít thay đổi, việc rà soát có thể tương đối nhanh.
Nếu công trình đã sửa nhiều lần hoặc không còn bản vẽ thì phải khảo sát và dựng lại hiện trạng trước khi xác định hướng xử lý.
Cải tạo mặt bằng có làm kéo dài tiến độ không?
Có, đặc biệt nếu cải tạo làm thay đổi công năng, quy mô hoặc điều kiện an toàn PCCC.
Pháp luật hiện hành quy định việc xây dựng mới, cải tạo hoặc thay đổi công năng có thể thuộc phạm vi phải xem xét thiết kế PCCC và thẩm định tương ứng.
Vì vậy, nguyên tắc quan trọng nhất khi tính thời gian làm giấy chứng nhận PCCC là không lấy riêng thời hạn hành chính để lập kế hoạch khai trương. Doanh nghiệp cần cộng đủ thời gian khảo sát, thiết kế, cải tạo, thi công, hoàn thiện hồ sơ, xử lý thủ tục và dự phòng sửa đổi.
Theo hệ thống quy định đang áp dụng đến tháng 9/2026, Nghị định 105/2025/NĐ-CP có hiệu lực từ ngày 01/07/2025 và đã được Nghị định 347/2026/NĐ-CP sửa đổi từ ngày 15/09/2026. Vì vậy, trước khi áp dụng một mốc thời gian cụ thể, cần kiểm tra đúng loại công trình, loại thủ tục và phiên bản quy định đang có hiệu lực tại thời điểm thực hiện.
Thời gian cấp giấy chứng nhận PCCC bao lâu? sẽ dễ kiểm soát hơn khi cơ sở chuẩn bị đồng thời cả hồ sơ và điều kiện thực tế. Việc phát hiện sớm những hạng mục cần khắc phục giúp tránh tình trạng tiến độ bị kéo dài vào giai đoạn cuối, đặc biệt với các cơ sở đang cần hoàn thiện thủ tục để kịp khai trương hoặc vận hành.
